ท่าเรืออุตสาหกรรมมาบตาพุด
ระยะที่ 3

เป็นโครงการสำคัญต่อการเสริมศักยภาพด้านโครงสร้างพื้นฐานของไทย

โดยมุ่งเพิ่มขีดความสามารถในการขนส่งสินค้าเหลว ก๊าซธรรมชาติ และปิโตรเคมีให้มีความปลอดภัยและเพียงพอต่อความต้องการในอนาคต
โครงการนี้ยังเป็นหัวใจในการสนับสนุนอุตสาหกรรมเป้าหมายใน EEC โดยเฉพาะปิโตรเคมีขั้นสูง
และพลังงานสะอาด ช่วยสร้างความมั่นคงด้านพลังงาน ควบคู่กับการรักษาสิ่งแวดล้อม
และมาตรฐานความปลอดภัยระดับสากล

ขีดความสามารถของท่าเรือ
อุตสาหกรรมมาบตาพุด
ในปัจจุบัน

ท่าเรืออุตสาหกรรมมาบตาพุดเป็นท่าเรืออุตสาหกรรม
ที่มีขนาดใหญ่ที่สุดในประเทศไทย มีความสามารถในการ
ขนถ่ายก๊าซธรรมชาติและสินค้าเหลว ในปริมาณ 16
ล้านตันต่อปี ปัจจุบันมีผู้ประกอบการ จำนวน 12 ราย
เป็นผู้ให้บริการท่าเทียบเรือเฉพาะกิจ จำนวน 9 ราย
และผู้ให้บริการท่าเทียบเรือสาธารณะ จำนวน 3 ราย

ภาพรวมของโครงการพัฒนาท่าเรือ
อุตสาหกรรมมาบตาพุด ระยะที่ 3

ที่ตั้ง : ตำบลมาบตาพุด อำเภอเมือง จังหวัดระยอง

หน่วยงานเจ้าของโครงการ : การนิคมอุตสาหกรรมแห่งประเทศไทย (กนอ.)

วัตถุประสงค์ :

ขอบเขตของโครงการ : ก่อสร้างโครงสร้างพื้นฐาน (งานขุดลอกและถมทะเล)

โครงการพัฒนาท่าเรืออุตสาหกรรม
มาบตาพุด ระยะที่ 3

ช่วงที่ 1

เอกชนคู่สัญญา : บริษัท กัลฟ์ เอ็มทีพี แอลเอ็นจี เทอร์มินอล จำกัด

วันที่ลงนามสัญญา : วันที่ 1 ตุลาคม 2562

ขีดความสามารถ : ประกอบกิจการท่าเรือก๊าซ ความจุ 11 ล้านตันต่อปี

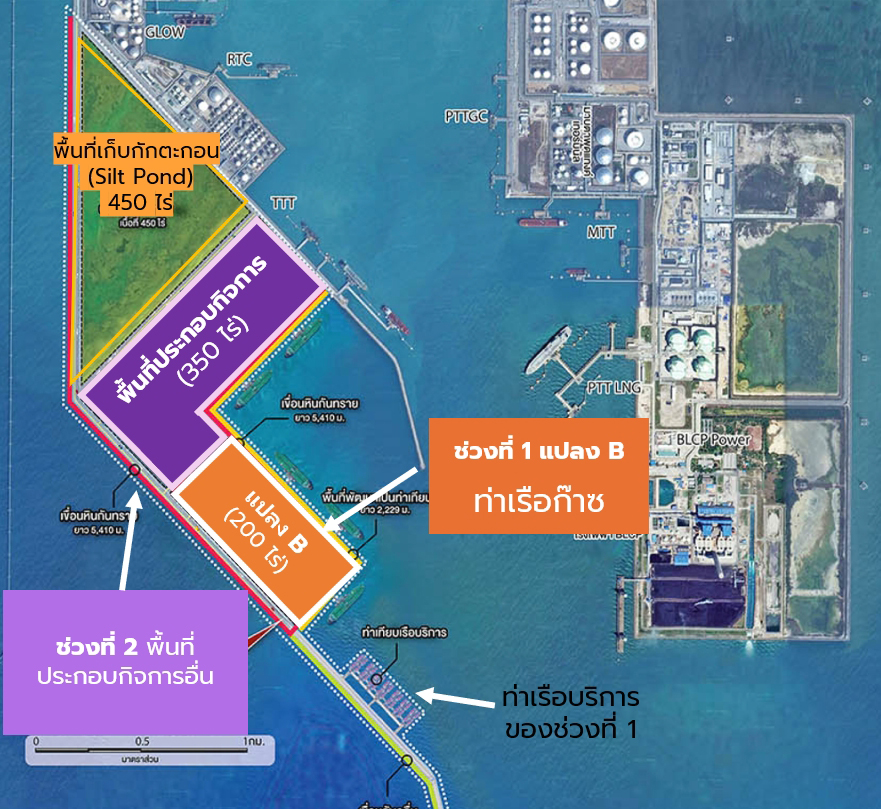

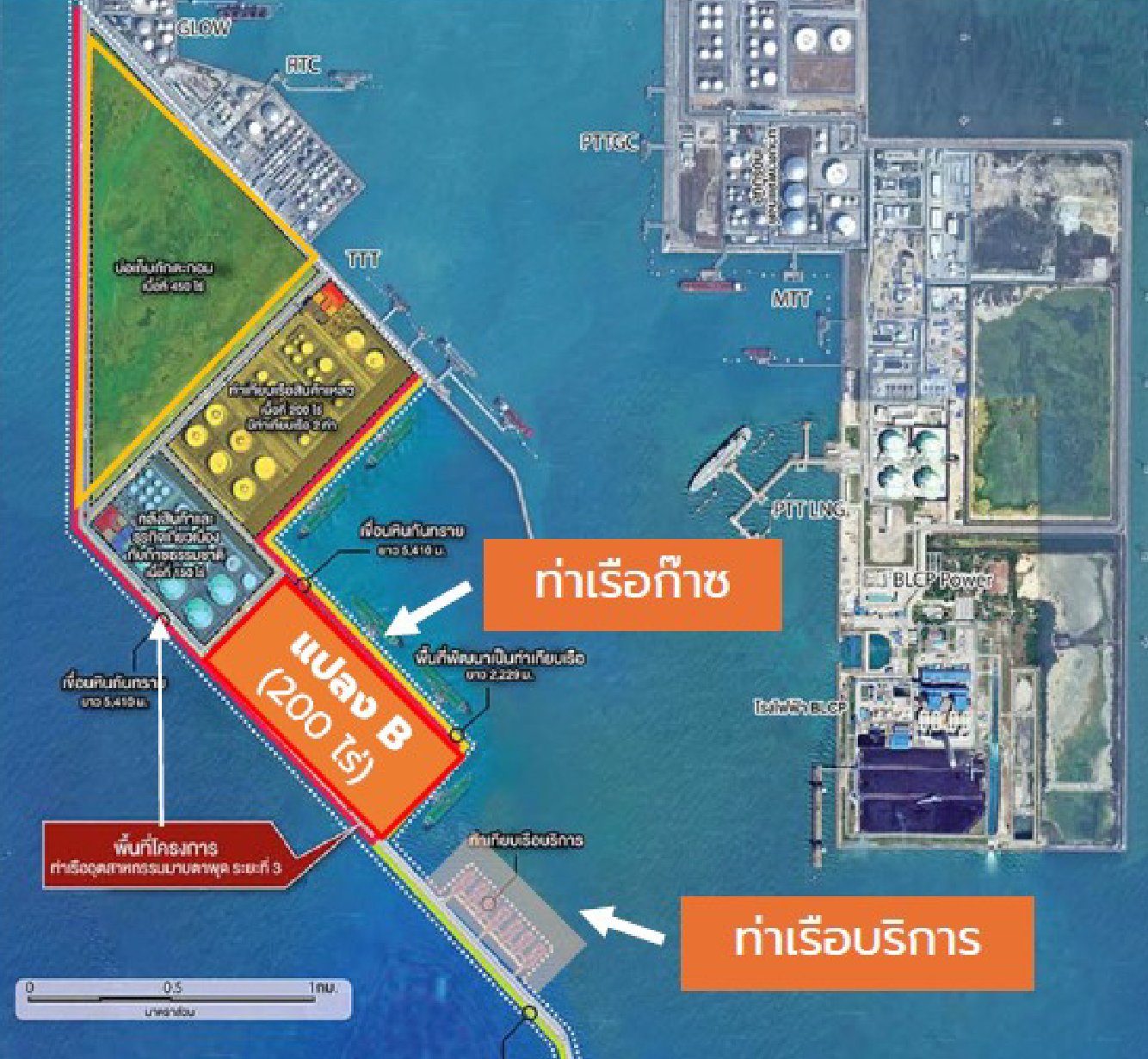

พื้นที่โครงการ : แปลง B พื้นที่ 200 ไร่ ร่องน้าลึก 16 เมตร ความยาวหน้าท่า
1,415 เมตร ท่าเรือก๊าซ 3 ท่า เทียบเรือบริการ (Jetty) 4 ท่า

ระยะเวลาร่วมลงทุน : ให้สิทธิเอกชนดำเนินโครงการ 35 ปี
(ก่อสร้างโครงสร้างพื้นฐาน 3 ปี ก่อสร้างท่าเรือก๊าซ 2 ปี
ประกอบกิจการ 30 ปี)

งานในความรับผิดชอบของการนิคมอุตสาหกรรมแห่งประเทศไทย (กนอ.) :

งานในความรับผิดชอบของเอกชนคู่สัญญา (บริษัท GMTP) :

แผนการดำเนินงานโครงการ

กนอ. ลงนาม
สัญญาฯ กับบริษัท
กัลฟ์ เอ็มทีพี แอลเอ็นจี เทอร์มินอล จำกัด

1 ต.ค. 2562

เริ่มต้นนับระยะเวลา
โครงการเริ่มก่อสร้าง
โครงสร้างพื้นฐาน
(NTP 1)

28 ธ.ค. 2564

งานก่อสร้างทางทะเล
แล้วเสร็จ

30 มี.ค. 2568

เริ่มก่อสร้างท่าเรือก๊าซ

15 ต.ค. 2568

ก่อสร้างท่าเรือก๊าซ
โดย Gulf MTP

เปิดดำเนินการ
ท่าเรือก๊าซ

ปี 2572

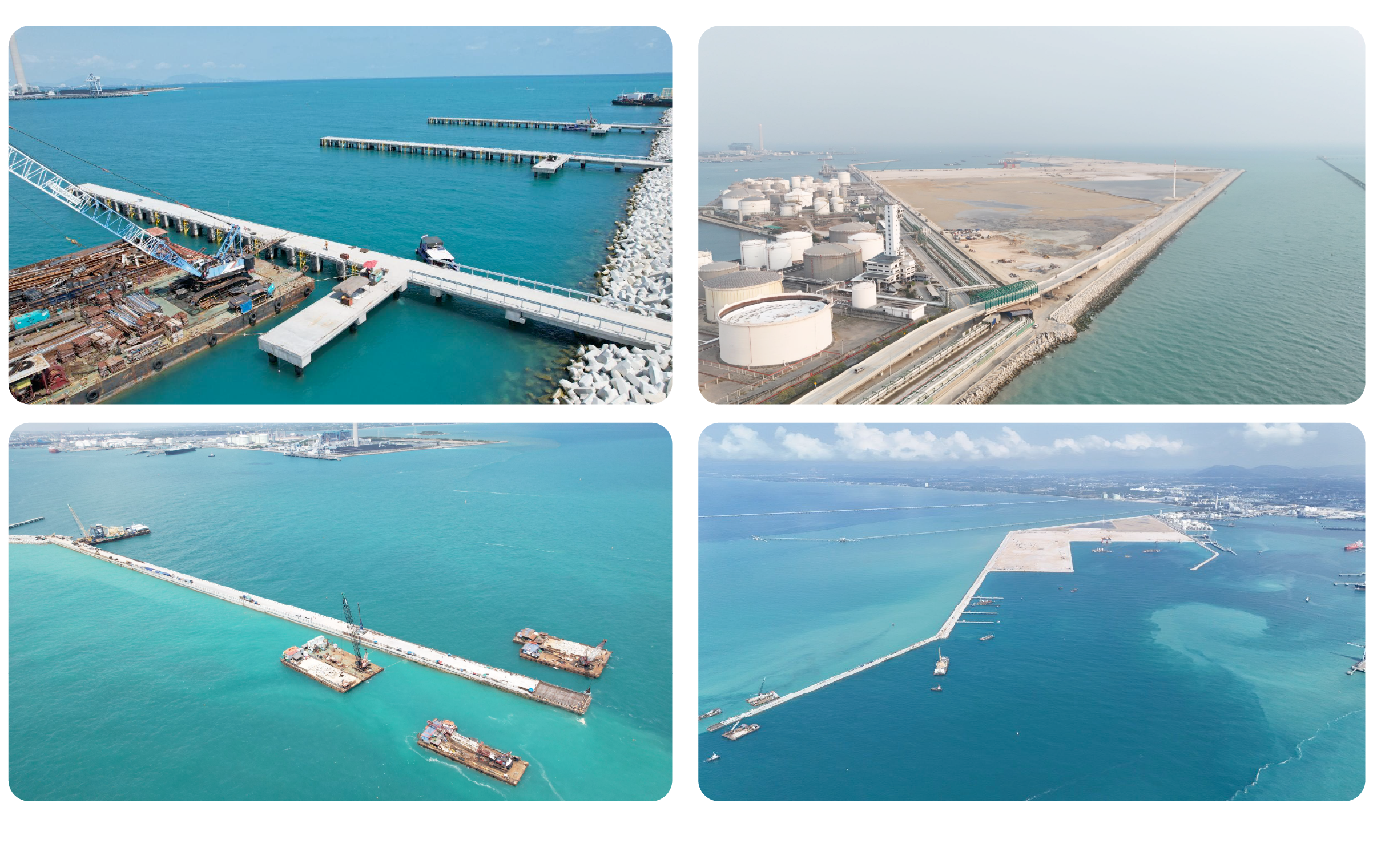

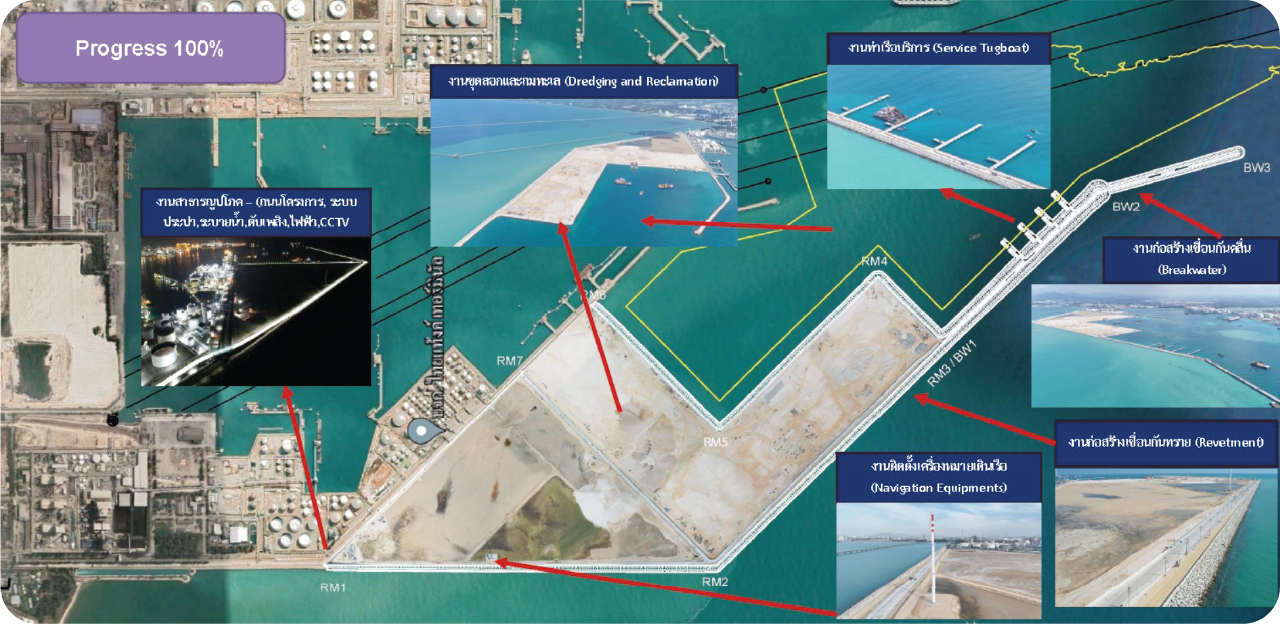

งานก่อสร้างโครงการพัฒนาท่าเรืออุตสาหกรรมมาบตาพุด ระยะที่ 3
ช่วงที่ 1 แล้วเสร็จสมบูรณ์ วันที่ 31 มีนาคม 2568

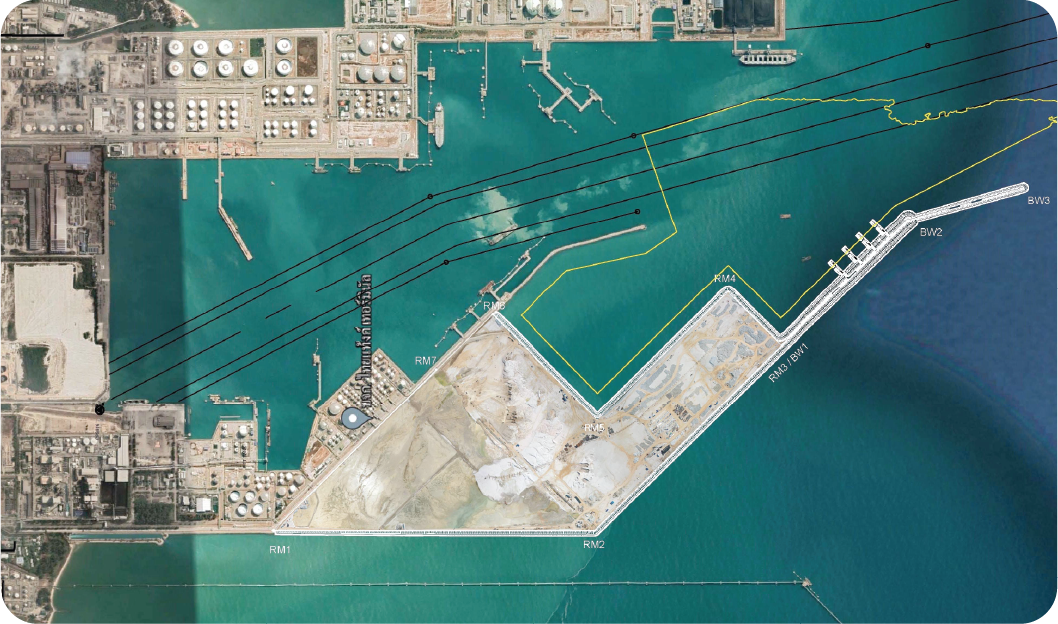

งานขุดลอกและถมทะเล (Dredging and Reclamation)

งานก่อสร้างเขื่อนกันทราย (Revetment)
